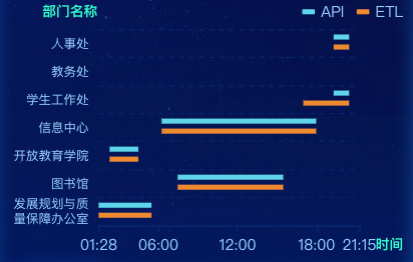

vue数据大屏需要实现类似甘特图的效果,效果图如下,将实现的效果记录下来,方便后期复用。
实例代码
<template>
<div class="echarts1" ref="echarts">
</div>
</template>
<script>
import echarts from "echarts";
import dayjs from "dayjs";
export default {
name: 'echarts1',
components: {},
data() {
return {
list: []
}
},
watch: {
list() {
this.drawLine()
},
},
computed: {},
mounted() {
this.drawLine()
},
methods: {
drawLine() {
var that = this
window.addEventListener('resize', this.drawLine)
let myChart = echarts.init(this.$refs.echarts)
var spliceStr = function (value, len) {
if (value.length <= len) {
return value
}
var newValue = "";
var k = 0;
for (var i = Math.ceil(value.length / len); i > 0; i--) {
newValue += value.substr(k, len) + (i == 1 ? '' : '\n');
k += len;
}
return newValue;
}
var baseDate = ```{new Date().getFullYear()}/``{new Date().getMonth() + 1}/${new Date().getDate()}`
// echart配置
var option = {
color: "#0A8BFF",
title: [
{
text: '部门名称',
left: 28,
textStyle: {
color: 'rgba(5, 252, 204, 1)',
fontSize: 11,
}
}, {
text: '时间',
right: 0,
bottom: 18,
textStyle: {
color: 'rgba(5, 252, 204, 1)',
fontSize: 11,
}
},
],
tooltip: {
enterable: true,
//alwaysShowContent:true,
hideDelay: 100,
borderRadius: 5,//边框圆角
padding: [5, 0, 5, 0], // [5, 10, 15, 20] 内边距
// position: function (point, params, dom, rect, size) {
// $(dom).html('<div style="font-size:14px;color:rgba(0,0,0,0.65)" class="tip"><h1 style="font-size:14px;color:rgba(0,0,0,0.85);height:25px;display:flex;align-items: center;padding:0 0 5px 8px;margin:0;border-bottom:1px solid rgba(0,0,0,0.06);font-weight:bold">' +
// params.name.split(',')[0] + '</h1> <p style="margin:0;padding:0 8px 0 8px;height:25px;display:flex;align-items: center;">时段:' +
// params.value[1].split(' ')[1] + '~' + params.value[2].split(' ')[1] +
// ' </p><p style="margin:0;padding:0 8px 0 8px;height:25px;display:flex;align-items: center;">总工时:' + params.name.split(',')[1] +
// ' </p></div>')
// },
},
legend: {
y: 'top',
x: 'right',
itemWidth: 10,
itemHeight: 4,
textStyle: {
color: 'rgba(149, 201, 255, 1)',
fontSize: 12
}
},
grid: {
containLabel: true,
left: 10,
bottom: 20,
top: 25,
right: 40,
},
xAxis: {
type: 'time',
axisLabel: {
color: 'rgba(149, 201, 255, 1)',
fontSize: 12,
interval: 0,
lineHeight: 15,
formatter: function (value, index) {
return dayjs(value).format("HH:mm")
},
},
axisLine: {
lineStyle: {
color: 'rgba(9, 41, 117, 1.00)',
width: 1,
},
show: true,
},
splitLine: {
show: false,
lineStyle: {
color: '#335971',
"type": "dashed"
},
},
},
yAxis: {
data: ['发展规划与质量保障办公室', '图书馆', '开放教育学院', '信息中心', '学生工作处', '教务处', '人事处'],
axisLabel: {
color: 'rgba(149, 201, 255, 1)',
fontSize: 10,
interval: 0,
lineHeight: 12,
formatter: function (value) {
return spliceStr(value, 6)
},
},
axisLine: {
lineStyle: {
color: 'rgba(9, 41, 117, 1.00)',
width: 1,
},
show: false,
},
axisTick: {
lineStyle: {
color: '#668092',
width: 0,
},
show: false,
},
splitLine: {
show: true,
lineStyle: {
color: 'rgba(6, 36, 106, 1.00)',
"type": "dashed"
},
},
},
series: [
{
name: "API",
color: 'rgba(95, 213, 236, 1)',
type: 'custom',
renderItem: function (params, api) {//开发者自定义的图形元素渲染逻辑,是通过书写 renderItem 函数实现的
var categoryIndex = api.value(0);//这里使用 api.value(0) 取出当前 dataItem 中第一个维度的数值。
var start = api.coord([api.value(1), categoryIndex]); // 这里使用 api.coord(...) 将数值在当前坐标系中转换成为屏幕上的点的像素值。
var end = api.coord([api.value(2), categoryIndex]);
// var height = api.size([0, 1])[1];
var height = 4;
return {
type: 'rect',// 表示这个图形元素是矩形。还可以是 'circle', 'sector', 'polygon' 等等。
shape: echarts.graphic.clipRectByRect({ // 矩形的位置和大小。
x: start[0],
y: start[1] - 5 - height / 2,
width: end[0] - start[0],
height: height
}, { // 当前坐标系的包围盒。
x: params.coordSys.x,
y: params.coordSys.y,
width: params.coordSys.width,
height: params.coordSys.height
}),
style: api.style()
};
},
encode: {
x: [0, 1], // data 中『维度1』和『维度2』对应到 X 轴
y: 0// data 中『维度0』对应到 Y 轴
},
itemStyle: {
normal: {
color: function (params) {
console.log(params)
if (params.data !== null && params.data['value'] && params.data['value'][3] == 'in') {
return 'rgba(95, 213, 236, 1)';
} else {
return 'red';
}
}
}
},
data: [ // 维度0 维度1 维度2
{
value: [0, ```{baseDate} 1:28`, ```{baseDate} 5:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [1, ```{baseDate} 7:28`, ```{baseDate} 15:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [2, ```{baseDate} 2:18`, ```{baseDate} 4:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [3, ```{baseDate} 6:15`, ```{baseDate} 17:58`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [4, ```{baseDate} 19:18`, ```{baseDate} 20:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [5, ```{baseDate} 21:15`, ```{baseDate} 23:38`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [6, ```{baseDate} 19:18`, ```{baseDate} 20:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [7, ```{baseDate} 21:15`, ```{baseDate} 23:38`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
]
},
{
name: "ETL",
color: '#ee8930',
type: 'custom',
renderItem: function (params, api) {//开发者自定义的图形元素渲染逻辑,是通过书写 renderItem 函数实现的
var categoryIndex = api.value(0);//这里使用 api.value(0) 取出当前 dataItem 中第一个维度的数值。
var start = api.coord([api.value(1), categoryIndex]); // 这里使用 api.coord(...) 将数值在当前坐标系中转换成为屏幕上的点的像素值。
var end = api.coord([api.value(2), categoryIndex]);
// var height = api.size([0, 1])[1];
var height = 4;
return {
type: 'rect',// 表示这个图形元素是矩形。还可以是 'circle', 'sector', 'polygon' 等等。
shape: echarts.graphic.clipRectByRect({ // 矩形的位置和大小。
x: start[0],
y: start[1] + 3 - height / 2,
width: end[0] - start[0],
height: height
}, { // 当前坐标系的包围盒。
x: params.coordSys.x,
y: params.coordSys.y,
width: params.coordSys.width,
height: params.coordSys.height
}),
style: api.style()
};
},
encode: {
x: [0, 1], // data 中『维度1』和『维度2』对应到 X 轴
y: 0// data 中『维度0』对应到 Y 轴
},
itemStyle: {
normal: {
color: function (params) {
console.log(params)
if (params.data !== null && params.data['value'] && params.data['value'][3] == 'in') {
return 'rgba(238, 137, 47, 1)';
} else {
return 'red';
}
}
}
},
data: [ // 维度0 维度1 维度2
{
value: [0, ```{baseDate} 1:28`, ```{baseDate} 5:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [1, ```{baseDate} 7:28`, ```{baseDate} 15:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [2, ```{baseDate} 2:18`, ```{baseDate} 4:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [3, ```{baseDate} 6:15`, ```{baseDate} 17:58`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [4, ```{baseDate} 17:00`, ```{baseDate} 20:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [5, ```{baseDate} 21:15`, ```{baseDate} 23:38`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [6, ```{baseDate} 19:18`, ```{baseDate} 20:28`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
{
value: [7, ```{baseDate} 21:15`, ```{baseDate} 23:38`, 'in']//0,1,2代表y轴的索引,后两位代表x轴数据开始和结束
},
]
},
]
};
myChart.clear()
myChart.resize()
myChart.setOption(option)
},
}
}
</script>
<style lang="scss" scoped>
.echarts1 {
position: relative;
width: 100%;
height: 100%;
}
</style>
